― リニューアル工事へのご理解とご協力をいただき誠にありがとうございました ―
令和4年11月12日
西日本高速道路株式会社
NEXCO西日本関西支社(大阪府茨木市、支社長:安達 雅人)が10月4日(火曜)から実施しておりましたE2A中国自動車道 吹田ジャンクション(JCT)~中国池田インターチェンジ(IC)の終日通行止めは11月12日(土曜)午前5時をもちまして終了いたしました。
終日通行止め期間中、お客さまへ大変ご不便やご迷惑をおかけしましたことをお詫び申し上げます。また、工事へのご理解並びにう回路のご利用など交通影響の軽減にご協力をいただき誠にありがとうございました。

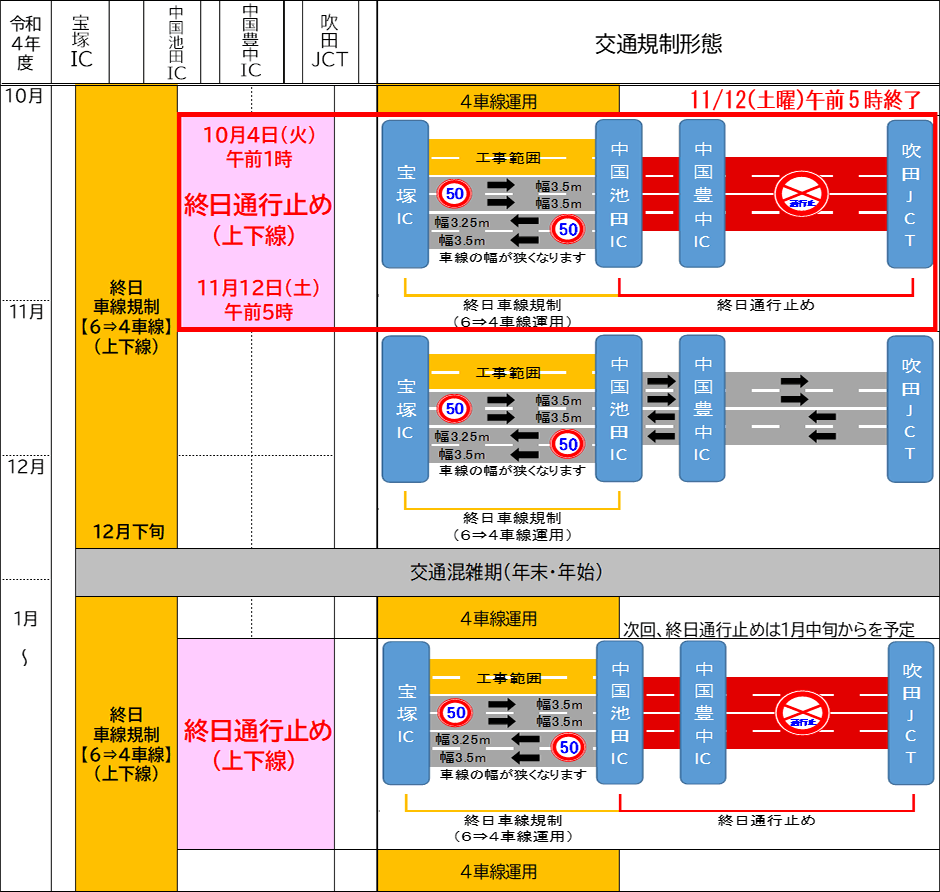

なお、中国池田IC~宝塚IC間の終日車線規制(4車線運用)は12月下旬まで継続します。速度や車間距離に注意して安全な走行をお願いします。
次回の吹田JCT~中国池田ICの終日通行止めは令和5年1月中旬から予定しております。
以下、リニューアル工事で実施した工事の概要をご報告させていただきます。
令和4年10月4日(火曜)午前1時 ~ 11月12日(土曜)午前5時
橋梁部で老朽化した鋼桁やコンクリート床版を、耐久性に優れた部材に取り替えました。(3橋10箇所で約9,100m2)
吹田JCT~中国池田ICの橋梁更新計画のうち、約82%の工事が完了しました。

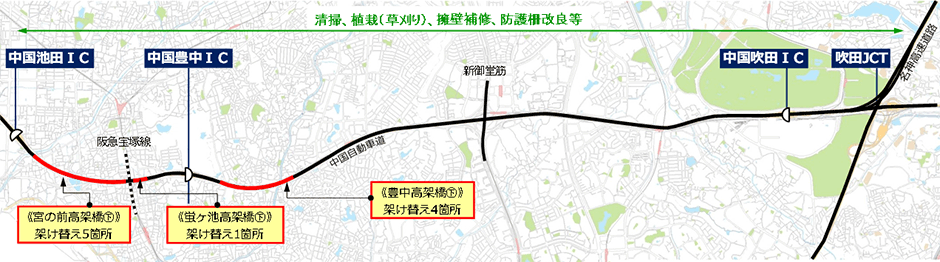

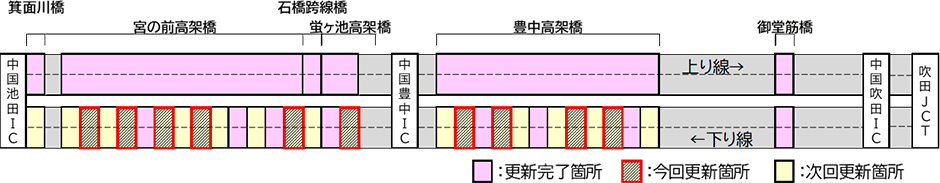

【橋梁更新工事の進捗状況:令和4年11月時点】

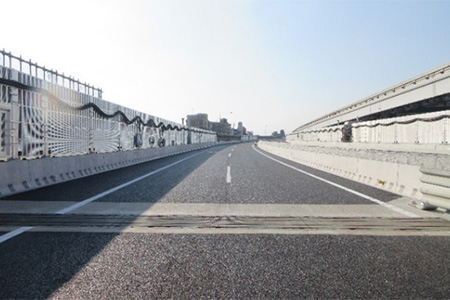

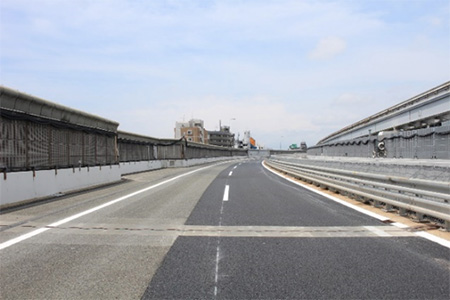

工事前 | 工事完了 | |
---|---|---|

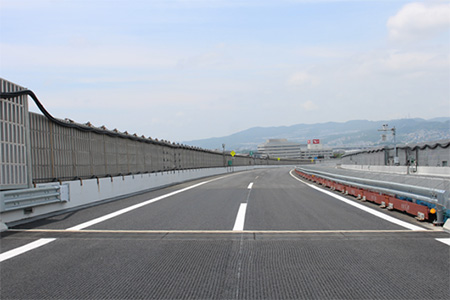

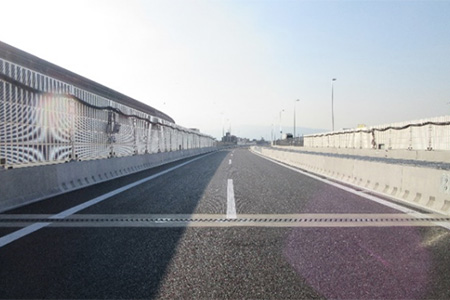

豊中高架橋 | ||

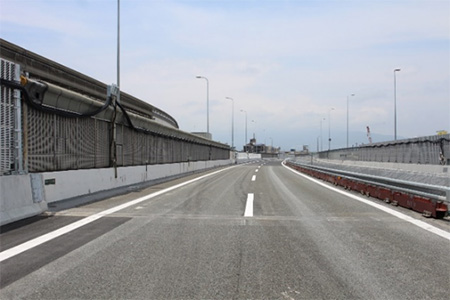

蛍ヶ池高架橋 | ||

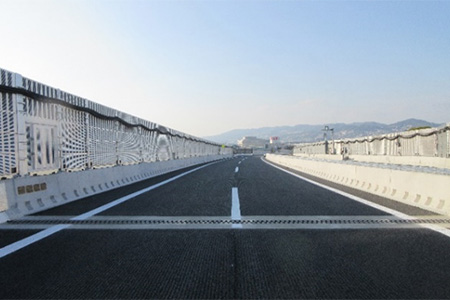

宮の前高架橋 |
既設コンクリート床版および桁をカッター等で切断し、大型クレーンで吊り上げて撤去を行いました。

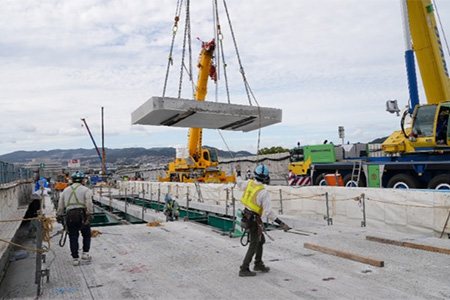

床版撤去

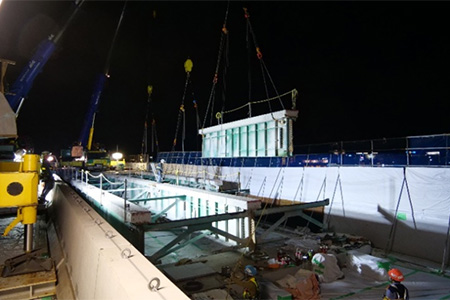

桁撤去
工場で製作した床版と桁の部材を、大型クレーンで架設しました。

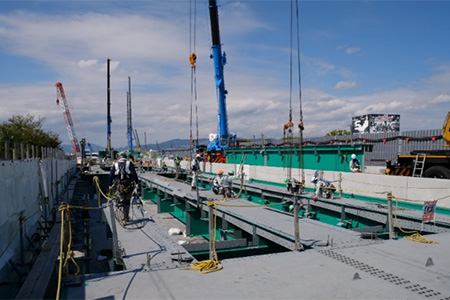

100t吊りクレーン

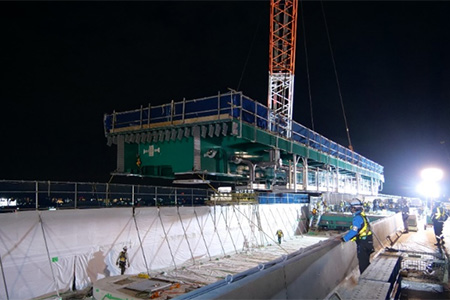

1000t吊りクレーン(大ブロック)
あらかじめ橋の下で床版・桁を組立て、既設の橋を撤去後、大型ジャッキで橋を持ち上げて架設を行いました。

ジャッキアップ前

ジャッキアップ後
吹田JCT~中国池田IC間において上記リニューアル工事の他、道路附属物の補修・改良、道路維持作業(路面清掃・草刈など)なども併せて行いました。

擁壁補修工事

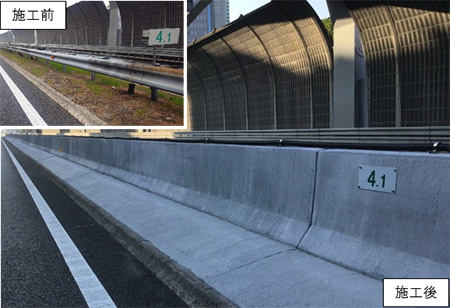

中央分離帯 防護柵改良
リニューアル工事の詳細は、 工事情報・進捗 | E2A 中国道リニューアル工事 に掲載しております。
令和3年8月から終日車線規制(4車線運用)にてリニューアル工事を実施しております。

既設橋梁撤去

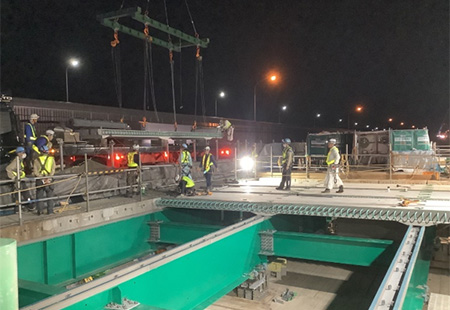

新設床版の設置

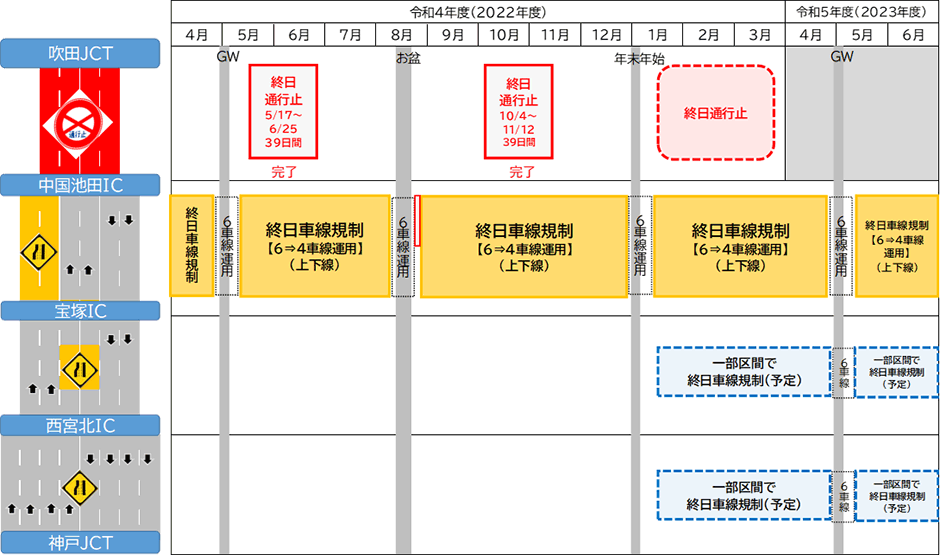

中国道リニューアル工事に伴う中国道 吹田JCT~中国池田ICの次回の終日通行止めは令和5年1月中旬から行います。日程等の詳細は順次お知らせします。
リニューアル工事は、高速道路の安全性や耐久性を向上させ、より長く安心してご利用いただくために必要な工事です。今後、関西都市圏の高速道路においてリニューアル工事を進めてまいります。高速道路をご利用いただくお客さまや沿道の皆さまなどへの影響を最小限とするよう様々な取り組みを進めてまいりますので、何卒、ご理解とご協力をお願いいたします。
