お知らせ・ニュースリリース
E3九州自動車道 (姶良IC~薩摩吉田IC間) 終日対面通行規制は4月5日(金曜)をもって終了しました工事規制へのご理解とご協力をいただきまして、誠にありがとうございました
2019年4月 8日 00:00
平成31年4月8日
西日本高速道路株式会社
西日本高速道路株式会社
NEXCO西日本九州支社(福岡市博多区、支社長:廣畑 浩司)が、高速道路リニューアルプロジェクトの一環として実施しておりましたE3九州自動車道 姶良インターチェンジ(IC)~薩摩吉田IC間の終日対面通行規制は、4月5日(金曜)17時00分をもって終了しました。
期間中は、渋滞が発生し、ご迷惑をお掛けしましたことをお詫びします。
引き続き、中央分離帯の防護柵復旧などの工事を車線規制で実施します。高速道路をご利用のお客さまおよび沿道にお住いの皆さまにはご不便、ご迷惑をおかけしますが、ご理解とご協力をお願いします。
1.工事内容
橋梁のコンクリート床版取替工事
老朽化した橋梁の鉄筋コンクリート床版を、より耐久性の高いプレストレストコンクリート床版へ取り替えました。

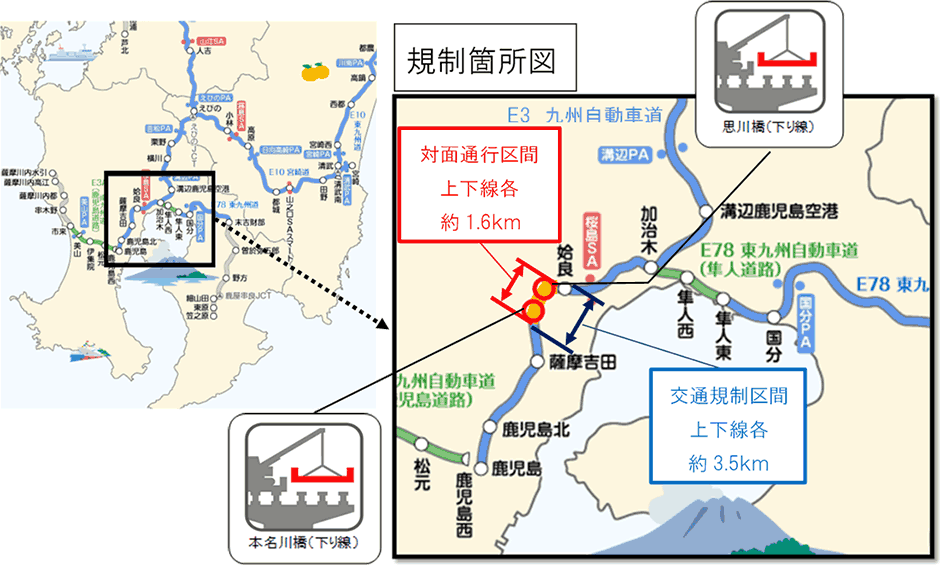

2.終日対面通行規制を実施した区間および期間
| 路線 | 区間 | 期間 | 規制延長 |
|---|---|---|---|
| E3九州自動車道 | 姶良(あいら)IC ~ 薩摩吉田(さつまよしだ)IC (思川(おもいがわ)橋、本名川(ほんみょうがわ)橋) | 平成31年1月15日(火曜)~平成31年4月5日(金曜)終了 ※上記期間には、対面通行規制準備と復旧のための昼夜連続車線規制を含みます。 | 【対面通行区間】 約1.6km 【交通規制区間】 約3.5km |

3.工事の完了状況写真
- 思川橋 (下り線)

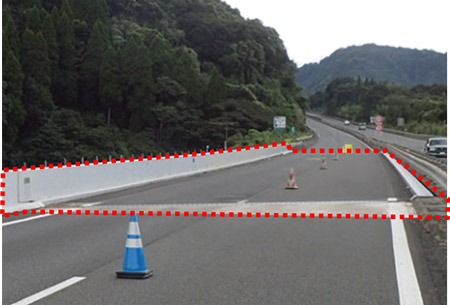

全景:施工前

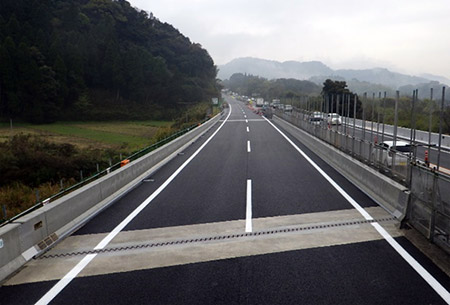

全景:施工後

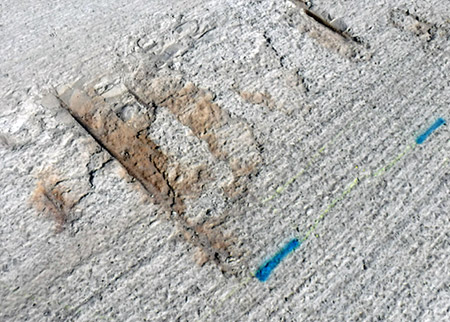

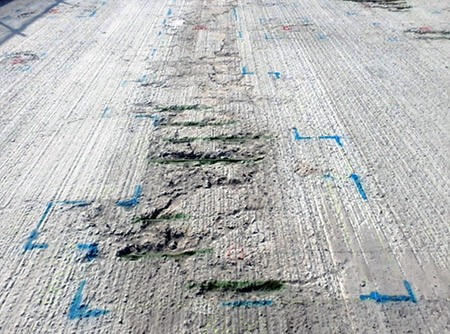

床版上面:施工前

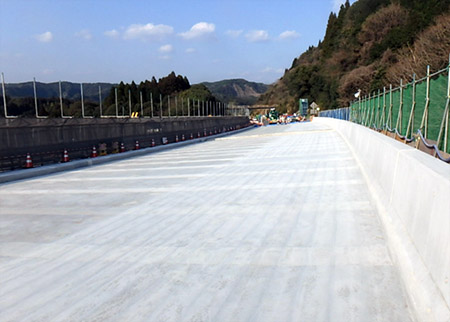

床版上面:施工後

- 本名川橋 (下り線)

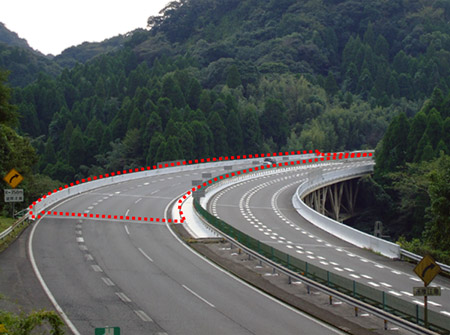

全景:施工前

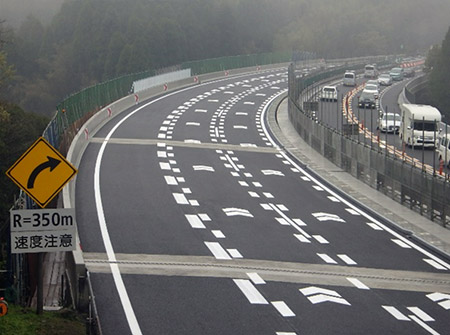

全景:施工後

床版上面:施工前

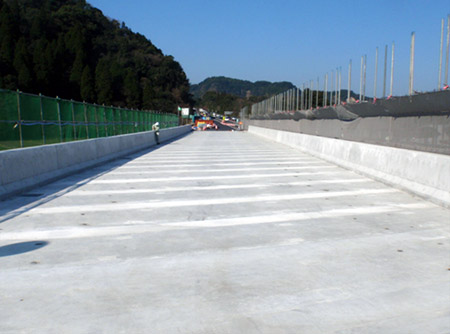

床版上面:施工後

4.工事中の状況写真

(1)対面通行規制状況

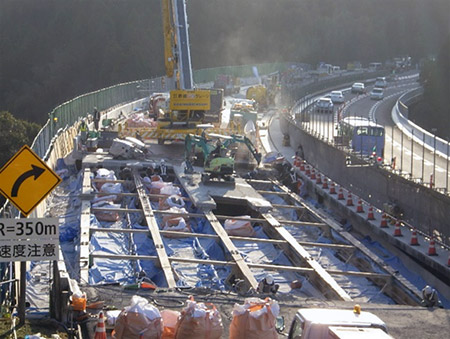

(2)損傷した床版の撤去作業状況

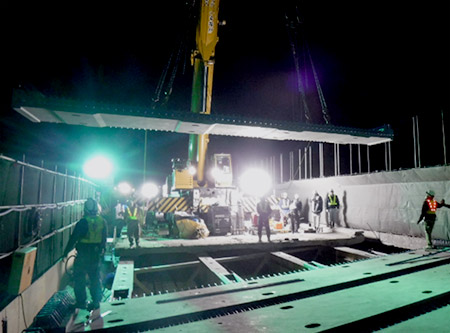

(3)新設する床版の設置作業状況

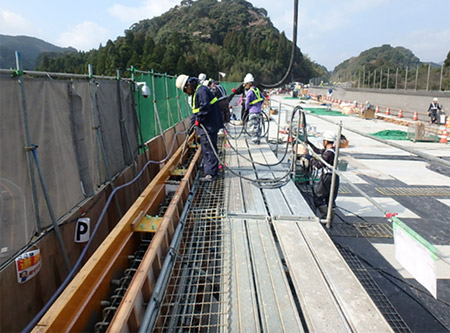

(4)コンクリ―ト防護柵工の作業状況

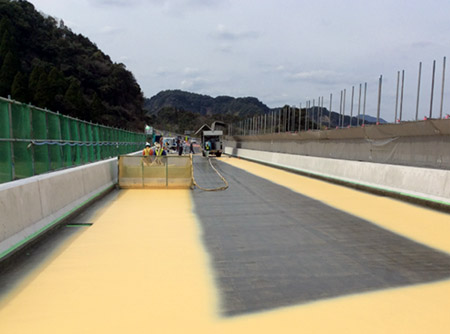

(5)床版防水工の作業状況

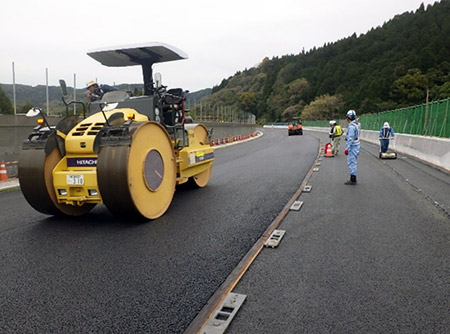

(6)舗装工の作業状況

5.渋滞状況について
終日対面通行規制に伴う高速道路の渋滞は、期間中の朝夕に約1~4㎞、最大約6㎞の渋滞が発生しました。
なお、今回の規制による周辺一般道の交通への影響は確認されていません。
