E1 名神集中工事(昼夜連続・車線規制、夜間通行止めおよびIC・PA閉鎖)は9月16日(土曜)をもって終了しました
2023年9月19日 00:00
令和5年9月19日
中日本高速道路株式会社
西日本高速道路株式会社
中日本高速道路株式会社
西日本高速道路株式会社
E1名神高速道路(名神)豊中インターチェンジ(IC)~小牧JCT間(上下線)などで実施しておりました名神集中工事(昼夜連続・車線規制、夜間通行止めおよび夜間IC・PA閉鎖)は、9月16日(土曜)6時をもって終了いたしました。
工事期間中は渋滞が発生し、お客さまには大変ご迷惑をおかけしましたことをお詫び申し上げます。また、同期間中、迂(う)回などにご協力いただくとともに、工事へのご理解とご協力をいただきまして、誠にありがとうございました。
以下、名神集中工事で実施した工事の概要、工事による渋滞発生状況などをご報告させていただきます。
工事区間
- E1名神高速道路 小牧JCT ~ 豊中IC
- (上下線)
- E1A新名神高速道路 高槻JCT~高槻IC
- (上下線)
- E9京都縦貫自動車道 長岡京IC~大山崎JCT
- (上下線)
- E88京滋バイパス 大山崎JCT~久御山(くみやま)IC
- (上下線)
工事期間
8月26日(土曜)0時 ~ 9月16日(土曜)6時
工事内容
床版補修工事、跨道橋撤去工事、橋梁伸縮装置取替工事、一宮JCT付近の渋滞対策工事、舗装補修工事、道路付属物の補修・取り替え、道路構造物や設備の点検・補修など
工事の実施状況
- お客さまの走行安全性と快適性を高めるための工事
【床版補修工事】

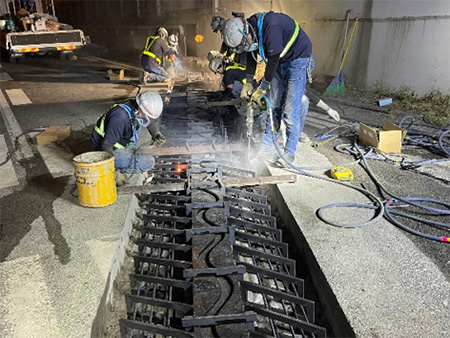

施工中

施工後

【跨道橋撤去工事】
施工中

施工後

【橋梁伸縮装置取替工事】

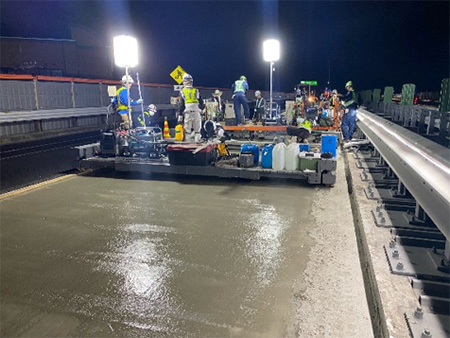

施工中

施工後

【一宮JCT付近の渋滞対策工事】

施工中

施工中

【防護柵取替工事】

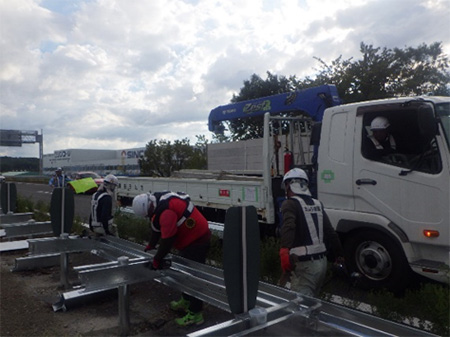

施工前

施工後

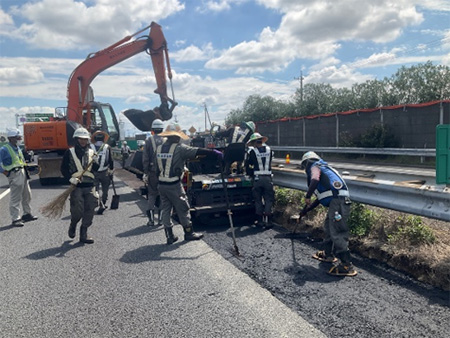

【舗装補修工事】

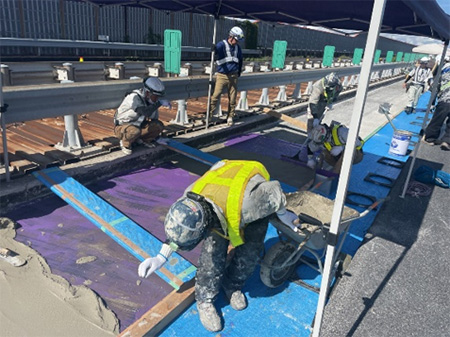

施工前

施工後

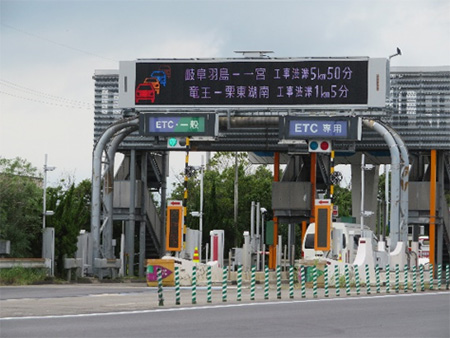

【情報板更新工事】
施工中

施工後

【道路維持作業】

トンネル清掃状況

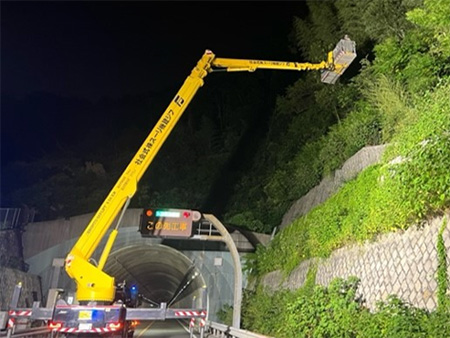

樹木伐採状況

- 道路構造物を安全にご利用いただくための工事
【道路構造物の点検】

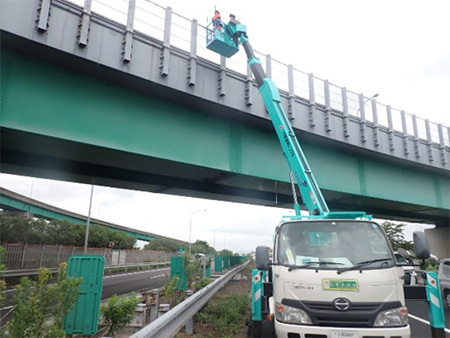

橋梁点検状況

標識点検状況

橋梁伸縮装置点検状況

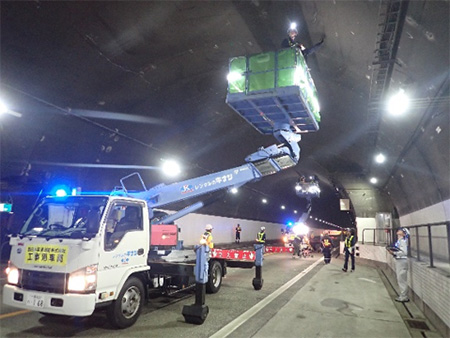

トンネル点検状況

工事による渋滞の発生状況
今回の名神集中工事の主な渋滞発生状況は下記のとおりです。渋滞の発生により、お客さまには大変ご迷惑をおかけしましたことをお詫び申し上げます。
<上り線>
| 主な渋滞発生箇所 | 最大渋滞長 | 渋滞ピーク日時 | 渋滞要因 |
|---|---|---|---|
| 瀬田西IC付近を先頭 | 26km | 9月11日(月曜)13時ごろ | 車線規制 |
| 大津IC・SA付近を先頭 | 20km | 9月12日(火曜)14時ごろ | 車線規制 |
| 瀬田西IC付近を先頭 | 15.5km | 9月6日(水曜)12時ごろ | 車線規制 |
<下り線>
| 主な渋滞発生箇所 | 最大渋滞長 | 渋滞ピーク日時 | 渋滞要因 |
|---|---|---|---|
| 一宮JCT付近を先頭 | 18.5km | 8月29日(火曜)17時ごろ | 車線規制 |
| 一宮JCT付近を先頭 | 17.5km | 8月30日(水曜)17時ごろ | 車線規制 |
| 一宮JCT付近を先頭 | 17.5km | 9月4日(月曜)18時ごろ | 車線規制 |
今後の改善
工事期間中は、お客さまから渋滞や情報提供に関してご意見・ご要望をいただいており、今後の集中工事の計画に反映してまいります。
