▲

建設進捗情報

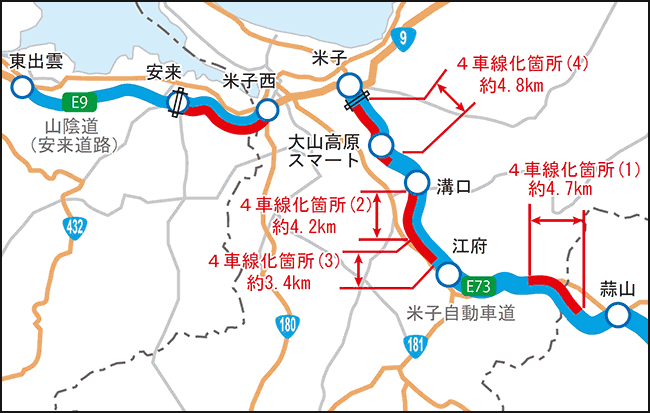

E73 米子自動車道(蒜山IC~米子IC)4車線化

路線図

路線図

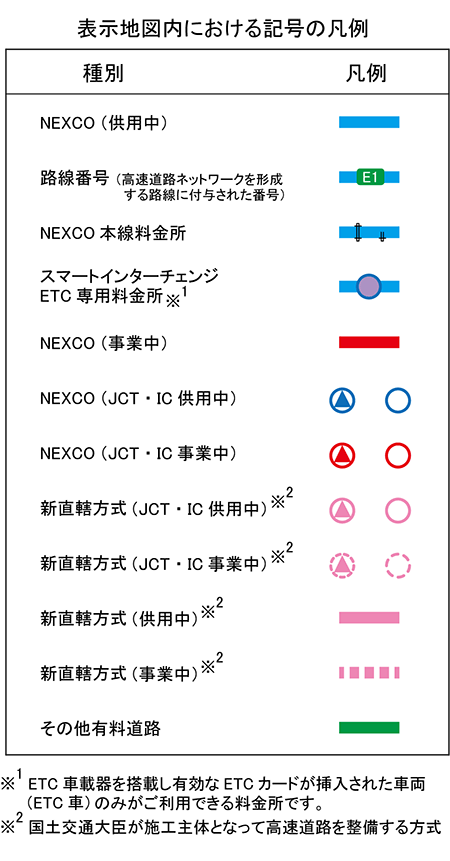

  • 表記上の略称 JCT: ジャンクション IC: インターチェンジ

事業概要

米子自動車道は、岡山県真庭市を起点とし、鳥取県米子市に至る66.5kmの自動車専用道路です。

当該事業は、供用中の米子自動車道蒜山IC~米子IC間のうち、約17.1kmを2車線から4車線へ拡幅する事業です。

現在の進捗状況(1)

1
予定路線、基本計画、
整備計画
5
用地幅杭設置
2
機構協定締結
国交大臣事業許可
6
用地取得
3
測量調査
7
工事
4
設計協議
8
完成開通

事業進捗(%)(1)

  用地幅杭設置率 用地取得率 工事着手率
令和6年8月末時点 100 100 100

※当該区間は拡幅2車線分の用地取得済

  • 工事の進捗を図っております。

現在の進捗状況(2)

1
予定路線、基本計画、
整備計画
5
用地幅杭設置
2
機構協定締結
国交大臣事業許可
6
用地取得
3
測量調査
7
工事
4
設計協議
8
完成開通

事業進捗(%)(2)

  用地幅杭設置率 用地取得率 工事着手率
令和6年8月末時点 100 100 100

※当該区間は拡幅2車線分の用地取得済

  • 工事の進捗を図っております。

現在の進捗状況(3)

1
予定路線、基本計画、
整備計画
5
用地幅杭設置
2
機構協定締結
国交大臣事業許可
6
用地取得
3
測量調査
7
工事
4
設計協議
8
完成開通

事業進捗(%)(3)

  用地幅杭設置率 用地取得率 工事着手率
令和6年8月末時点 100 100 35

※当該区間は拡幅2車線分の用地取得済

  • 工事の進捗を図っております。

現在の進捗状況(4)

1
予定路線、基本計画、
整備計画
5
用地幅杭設置
2
機構協定締結
国交大臣事業許可
6
用地取得
3
測量調査
7
工事
4
設計協議
8
完成開通

事業進捗(%)(4)

  用地幅杭設置率 用地取得率 工事着手率
令和6年8月末時点 100 100 0

※当該区間は拡幅2車線分の用地取得済

  • 測量調査・設計を進めております。
