▲

ニュースリリース

暫定2車線の高速道路 区画柵の設置について

― 長大橋梁・トンネルにおける区画柵の試行設置箇所の拡大 ―

令和7年11月6日
東日本高速道路株式会社
中日本高速道路株式会社
西日本高速道路株式会社

NEXCO東日本、NEXCO中日本、NEXCO西日本は、重大事故につながりやすい暫定2車線区間での高速道路の正面衝突事故防止対策として、ラバーポールに代えて区画柵の設置、検証を進めております。

これまでに2018年6月15日に国土交通省が公表した「暫定二車線の高速道路のワイヤロープ設置方針について」及び2020年3月31日に公表した「暫定2車線の高速道路における新たなワイヤロープ設置方針について」を基に、土工部、中小橋梁※1について、ワイヤロープの設置を進め、2022年度末までに概成しました。

長大橋梁※2及びトンネルについては、2021年6月8日の「高速道路の正面衝突事故防止対策に関する技術検討委員会(第5回)」を経て、2021年10月よりセンターパイプ、センターブロックを試行的に設置し、検証を開始しました。

この度、2025年8月5日の「高速道路の正面衝突事故防止対策に関する技術検討委員会(第8回)」において、試行設置の拡大( 別添1 (722KB) PDFファイルを開きます )が決定されたことを踏まえ、以下の箇所についてセンターパイプ・センターブロックを順次設置していくこととしましたのでお知らせします。引続き正面衝突事故防止対策としての有効性、適用性の検証を進め、暫定2車線区間における交通安全対策に取り組んでまいります。

※1 中小橋梁:橋梁延長50m未満の橋梁  ※2 長大橋梁:橋梁延長50m以上の橋梁

区画柵試行設置箇所

区画柵の試行設置対象として、全国15路線、延べ約17km※3を更に追加します( 別添2 (747KB) PDFファイルを開きます )。2025年度から順次設置を進め、概ね2年以内※4を目途に設置完了を目指します。

会社名

路線数

設置種別

設置箇所数

設置延長※3

NEXCO

東日本

4路線

長大橋梁

9箇所

約2.6km

トンネル

2箇所

約3.8km

小計

11箇所

約6.4km

NEXCO

中日本

2路線

トンネル

2箇所

約3.8km

小計

2箇所

約3.8km

NEXCO

西日本

9路線

長大橋梁

12箇所

約3.8km

トンネル

3箇所

約2.7km

小計

15箇所

約6.5km

合計

15路線

長大橋梁

21箇所

約6.4km

トンネル

7箇所

約10.3km

※3 構造物延長であり、実際に設置する延長とは異なります

※4 夜間工事通行止の実施状況及び工事の契約状況等により、設置完了時期が遅れる場合がございます

≪区画柵とは≫

以下の技術的性能が確認された技術であり、「道路上の柵又は駒止め」の一つとして、建築限界内において設置可能

・ 高速道路の暫定2車線区間に限っては、「防護柵」に準じた安全性が確保される

・ 車両の安全かつ、円滑な通行の確保に資するものであり通行の障害とならない

区画柵

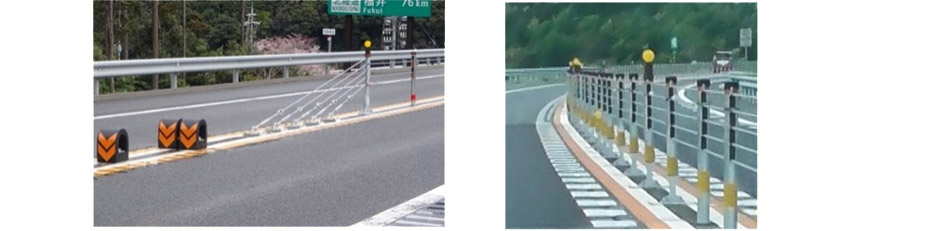

ワイヤロープ 【左:土工部、右:中小橋梁】

区画柵

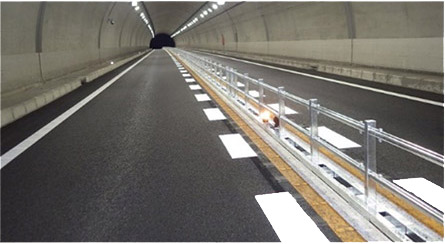

センターパイプ

区画柵

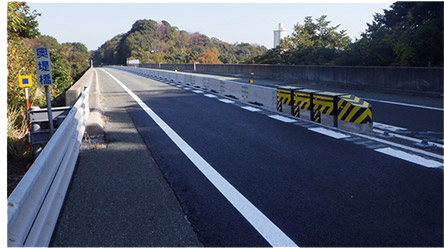

センターブロック
