▲

お知らせ

E2A 関門自動車道(下関IC~門司港IC間)昼夜連続対面通行規制は4月26日(月曜)をもって終了しました
― 工事へのご理解とご協力をいただきまして、誠にありがとうございました ―

令和3年4月27日
西日本高速道路株式会社

NEXCO西日本九州支社(福岡市博多区、支社長:松田 均)が、高速道路リニューアルプロジェクトの一環として実施しておりましたE2A 関門自動車道 下関インターチェンジ(IC)~門司港IC間の昼夜連続対面通行規制は、4月26日(月曜)をもって終了しました。

期間中は、昼夜連続対面通行規制にご理解とご協力をいただきまして、誠にありがとうございました。

1.工事内容

橋梁のコンクリート床版取替工事
老朽化した橋梁の鉄筋コンクリート床版を、より耐久性の高いプレストレストコンクリート床版へ取り替えました。

2.昼夜連続対面通行規制を実施した区間および期間

路線 区間 期間 規制延長
E2A 関門自動車道 下関(しものせき)IC ~門司港(もじこう)IC
(本町(ほんまち)高架橋)
令和3年1月12日(火曜)~令和3年4月26日(月曜)終了

※事前のお知らせでも、終了時期を令和3年4月26日(月曜)までとしていました

上り線:
約2.1km

下り線:
約1.3km

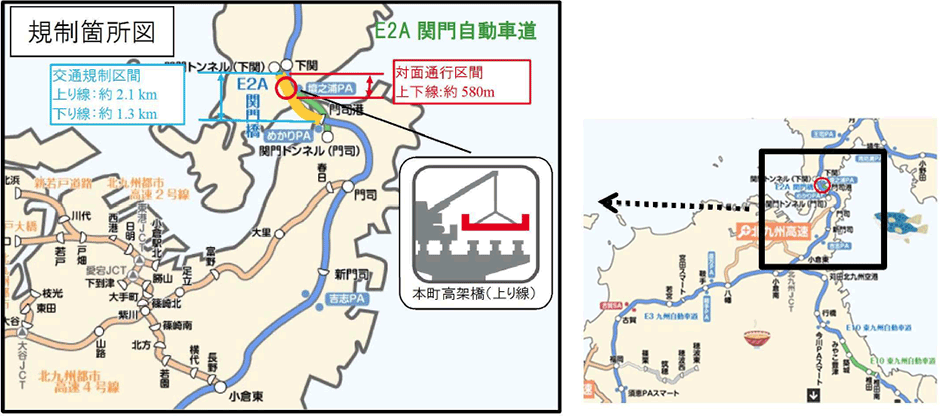

位置図

3.工事の完了状況写真

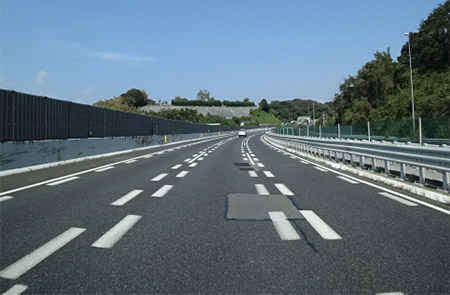

全景:施工前

全景:施工前

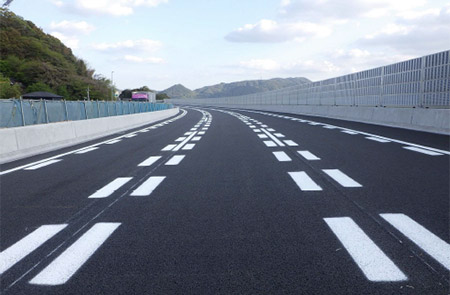

全景:施工後

全景:施工後

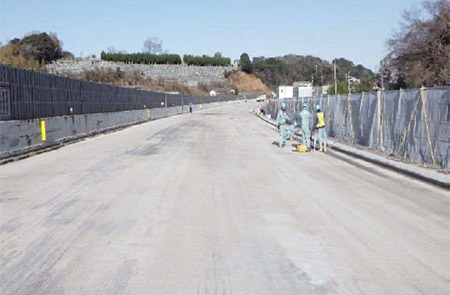

床版上面:施工前

床版上面:施工前

床版上面:施工後

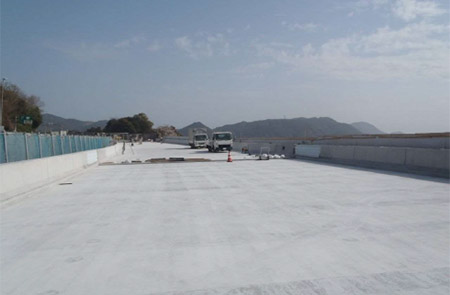

トールゲート撤去状況

4.工事中の状況写真

(1)対面通行規制状況

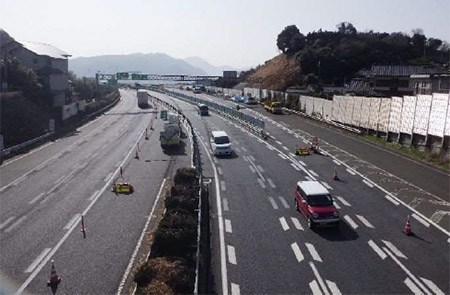

対面通行規制状況

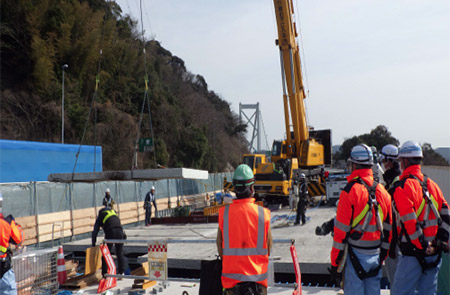

(2)損傷した床版の撤去作業状況

損傷した床版の撤去作業状況

(3)新設する床版の設置作業状況

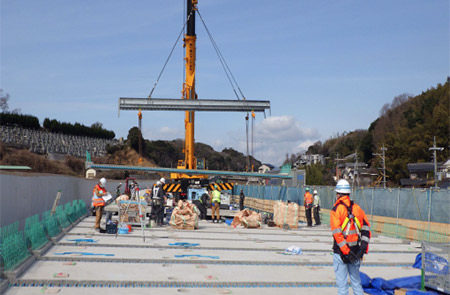

新設する床版の設置作業状況

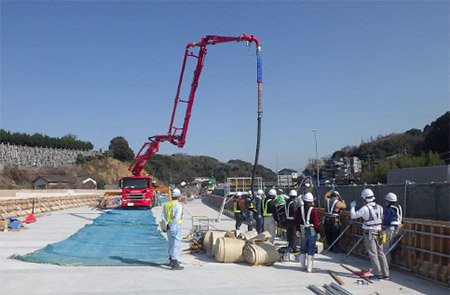

(4)壁高欄の作業状況

壁高欄の作業状況

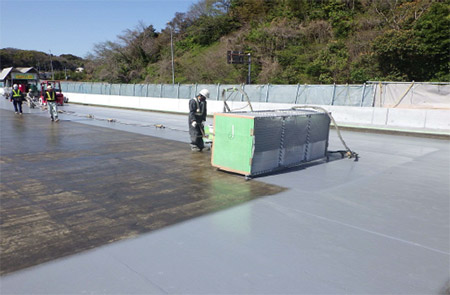

(5)床版防水工の作業状況

床版防水工の作業状況

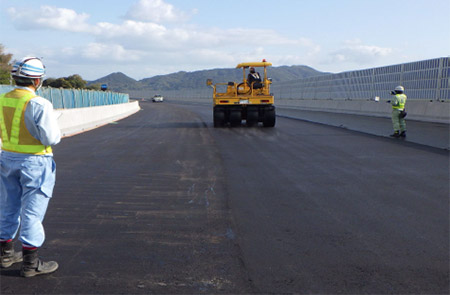

(6)舗装工の作業

舗装工の作業

5.渋滞状況について

昼夜連続対面通行規制に伴う高速道路の渋滞は、発生しませんでした。

なお、今回の規制による周辺一般道の交通への影響は確認されていません。
