― 工事へのご理解とご協力をいただきまして誠にありがとうございました ―
令和5年6月12日
西日本高速道路株式会社
NEXCO西日本関西支社(大阪府茨木市、支社長:安達 雅人)が実施しておりましたE27 舞鶴若狭(まいづるわかさ)自動車道(E27舞鶴若狭道) 舞鶴西(まいづるにし)IC~小浜(おばま)IC(上下線)、E9 京都縦貫(きょうとじゅうかん)自動車道(E9京都縦貫道)八木西(やぎにし)IC~宮津天橋立(みやづあまのはしだて)IC(上下線)で夜間通行止めおよびE9京都縦貫道 亀岡(かめおか)インターチェンジ(IC)下り線出口、篠(しの)IC下り線出入口、篠(しの)IC上り線出入口夜間閉鎖は、6月10日(土曜)午前6時をもって終了いたしました。
工事時間帯は、夜間通行止めによるう回路のご利用等において、ご迷惑をお掛けしたことをお詫びいたします。
工事へのご理解とご協力をいただきまして誠にありがとうございました。

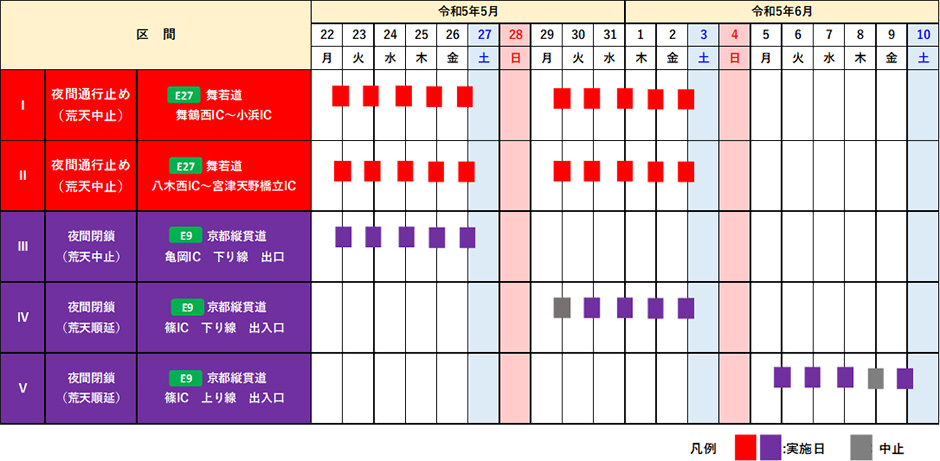

期間:
令和5年5月22日(月曜)夜から6月3日(土曜)朝まで(土日除く10夜間)
毎夜20時から翌朝6時まで(10時間)
規制方式:
夜間通行止め
期間:
令和5年5月22日(月曜)夜から6月3日(土曜)朝まで(土日除く10夜間)
毎夜20時から翌朝6時まで(10時間)
規制方式:
夜間通行止め
期間:
令和5年5月22日(月曜)夜から5月27日(土曜)朝まで(5夜間)
毎夜20時から翌朝6時まで(10時間)
規制方式:
夜間閉鎖
期間:
令和5年5月29日(月曜)夜から6月3日(土曜)朝まで(4夜間)
※天候に伴い、令和5年5月29日(月曜)夜から5月30日(火曜)朝の工事は中止いたしました。
毎夜20時から翌朝6時まで(10時間)
規制方式:
夜間閉鎖
期間:
令和5年6月5日(月曜)夜から6月10日(土曜)朝まで(4夜間)
※天候に伴い、令和5年6月8日(木曜)夜から6月9日(金曜)朝の工事は中止いたしました。
毎夜20時から翌朝6時まで(10時間)
規制方式:
夜間閉鎖
走行安全性・快適性の確保のため、舗装面のひび割れや段差などが顕著に発生している箇所を修復する舗装補修工事を行いました。

《施工前》

《施工後》
トンネル付属物(照明設備・非常用設備)や道路付属物を常時良好な状態に保つための点検・清掃等を行いました。

《トンネル清掃状況》

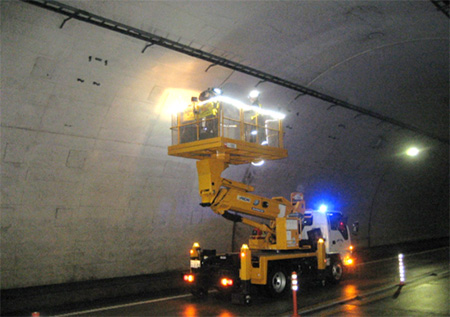

《トンネル照明点検状況》

《トンネル非常用設備点検状況》
お客様の走行の安全・快適性を確保するため、繁茂した樹木等の伐採作業を行いました。

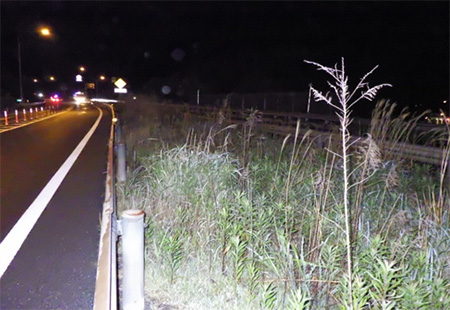

《施工前》
《施工後》
期間中、工事に伴う渋滞は発生しませんでした。
