広報誌 新名神大津だより 2018年冬号 各地区の進捗状況(平成30年12月1日現在)  ほか

各地区の進捗状況(平成30年12月1日現在)

各地区の進捗状況(平成30年12月1日現在)

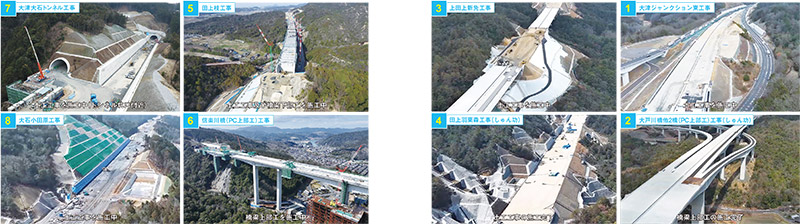

進捗状況

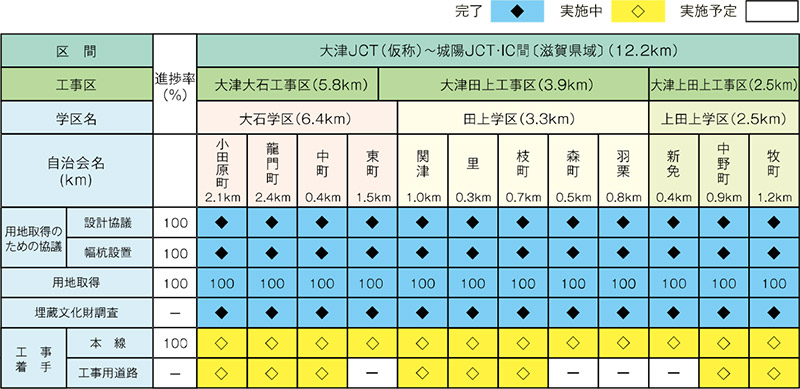

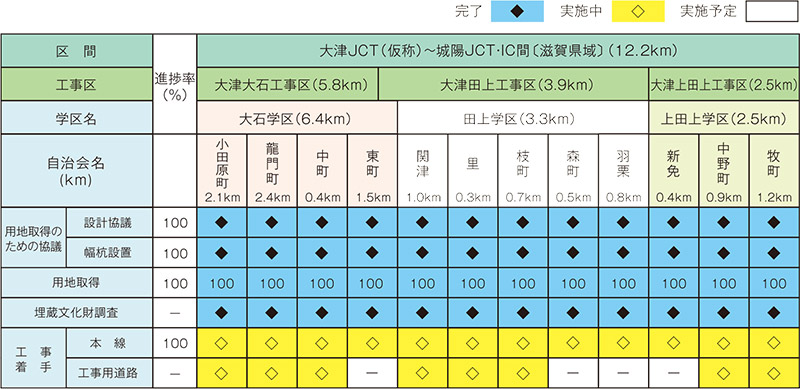

用地取得は、9地区が完了し、3地区で実施中です。進捗率は約9割。埋蔵文化財調査については、8割以上が完了しています。工事については、8地区で工事用道路工事に着手し、更に本線工事についても、三学区において着手する運びとなりました。
大津市南部の自治会で形成される大津市南部三学区新名神対策協議会においても、早期着手気運醸成があり、安全に留意し、開通を目指して、行政・地域の皆さまと一体となって事業を進めています。
また、地域の皆さまとの交流を 図るために地域イベントに積極的に参加し、高速道路事業のPR活動を行っています。

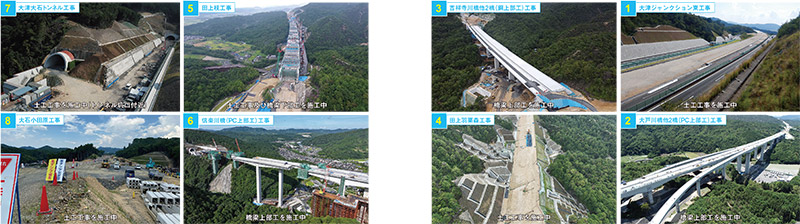

進捗状況

大石小学校の皆さまと奥出川の環境保全に取り組みました(平成30年9月26日)

NEXCO西日本では、環境方針である自然と共生する社会の推進に基づいた景観・環境に配慮した道づくりに取り組んでいます。
当事務所ではその取組の一環として、現在建設中の新名神高速道路に交差する奥出川に生息する希少生物種等の上流側への移植作業及び調査を、9月26日(水)、地元大石小学校5年生の皆さまと行いました。
作業当日、小学生は当事務所ならびに専門家からの説明を受けながら、網を使い夢中になって生物を採取し、観察、記録を行い、上流への放流を行いました。
小学生たちから「高速道路を造る時に、生き物を大切にしている事がわかりました」、「水生生物を移動したので安心して高速道路を使っていただけると思いました」などの声がありました。また、当日はテレビ取材等も入り、活気のある現場を紹介して頂き、環境保全活動を通じて新名神事業について知っていただくよい機会となりました。

「外来魚駆除大会(びわこルールキッズ釣り大会)」に参加しました

詳しくはこちら

バックナンバーはこちら

2018年冬号 各地区の進捗状況(平成30年12月1日現在) ほか

2018年秋号 各地区の進捗状況(平成30年9月1日現在) ほか

2018年夏号 各地区の進捗状況(平成30年6月1日現在) ほか

2018年春号 各地区の進捗状況(平成30年3月1日現在) ほか

2017年冬号 各地区の進捗状況(平成29年12月1日現在) ほか

2017年秋号 各地区の進捗状況(平成29年9月1日現在) ほか

2017年夏号 各地区の進捗状況(平成29年6月1日現在) ほか

2017年春号 各地区の進捗状況(平成29年3月1日現在) ほか

2016年2017年冬号 各地区の進捗状況(平成28年12月1日現在) ほか

2016年秋号 各地区の進捗状況(平成28年9月1日現在) ほか

2016年夏号 各地区の進捗状況(平成28年6月1日現在) ほか

2016年春号 各地区の進捗状況(平成28年3月1日現在) ほか

2015年2016年冬号 上田上学区・田上学区・大石学区の文化祭に参加しました ほか

2015年秋号 「しが☆まなび☆発見!2015」に参加しました 他

Vol.7 幅杭設置の状況 ほか

Vol.6 地元設計協議 ほか

Vol.5 上田上学区・田上学区・大石学区 文化祭 ほか

Vol.4 新名神大津スマートIC事業許可及び中野町地区設計協議調印式! ほか

Vol.3 地元設計協議及び地図訂正作業に全線着手! ほか

Vol.2 地元設計協議に着手! ほか

新名神大津だより創刊にあたって

Get Adobe Reader

PDFファイルをご覧になるには、Adobe Readerが必要です。
Adobe Reader ダウンロードページはこちら新規ウィンドウを開きます

ページトップへ

Copyrights © 2007 West Nippon Expressway Company Limited All rights reserved.
