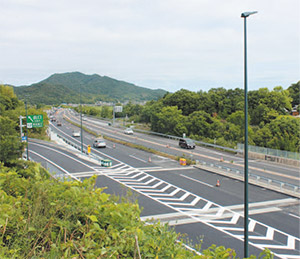

津田寒側IC付近
【工事箇所】
香川県東かがわ市黒羽~香川県さぬき市鴨部
(延長:22800メートル)
【工期】
2016年11月12日~2019年4月30日
津田工区

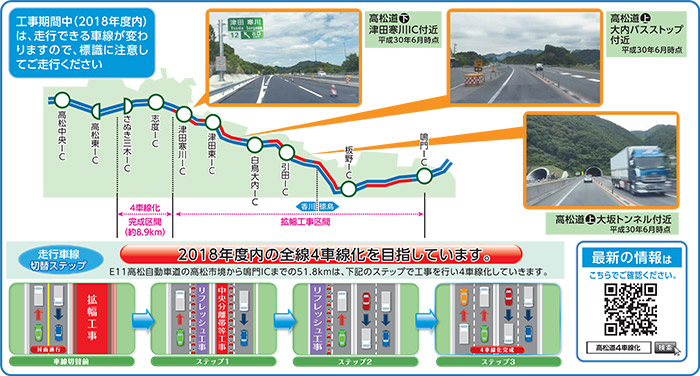

津田東IC~志度IC聞の一部区間(津田寒川IC前後)は車線運用切替を実施し、中央分離帯等及び追越車線部の舗装を行っています。
一部区間を除く範囲は車線運用切替に向け舗装工、防護柵工等を行っています。
大内工区
現地測量、通信管路工及び用・排水溝を施工しています。
白鳥引田工区
引回I~白鳥大内IC付近間において、車線運用切替に向け通信管路工、用・排水溝、舗装工及ぴ橋面防水工等を行っています。

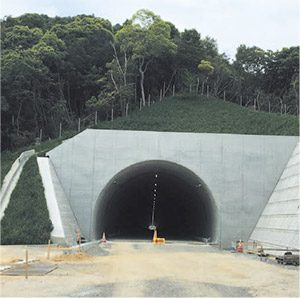

白鳥トンネル東坑口
【工事箇所】
香川県東かがわ市坂元~香川県東かがわ市白鳥
(延長:8140メートル)
【工期】
2015年6月3日~2018年9月9日
施工はすべて完了し、しゅん功に向けて最終段階に入っています。
