▲

建設進捗・開通予定情報

NEXCO西日本の個別プロジェクトのご紹介

建設計画(協定)に基づき、計画的に着実な事業の執行を図ります。協定の完成予定の厳守はもとより、事業中区間の早期開通を目指して努力していきます。

新設区間

路線名 区間名 延長 完成予定年月※1

近畿自動車道 名古屋神戸線 大津JCT~城陽JCT・IC 25.1km 平成36年3月

八幡京田辺JCT・IC~高槻第一JCT 10.7km 平成36年3月
高槻第一JCT~神戸JCT 40.5km 平成31年3月※2
中国横断自動車道 姫路鳥取線 播磨新宮IC~山崎JCT 11.4km 平成33年3月
四国横断自動車道 阿南四万十線 徳島東IC~徳島JCT 4.7km 平成32年3月
※1
(独)日本高速道路保有・債務返済機構との協定上の完成予定年月です。
※2
新名神高速道路と名神高速道路を連絡する道路(高槻第一JCT~高槻第二JCT間(2.5km))も同時に事業を進めています。

改築区間

路線名 区間名 延長 完成予定年月(※)
一般国道42号(湯浅御坊道路) 御坊IC~有田IC 19.4km 平成33年12月

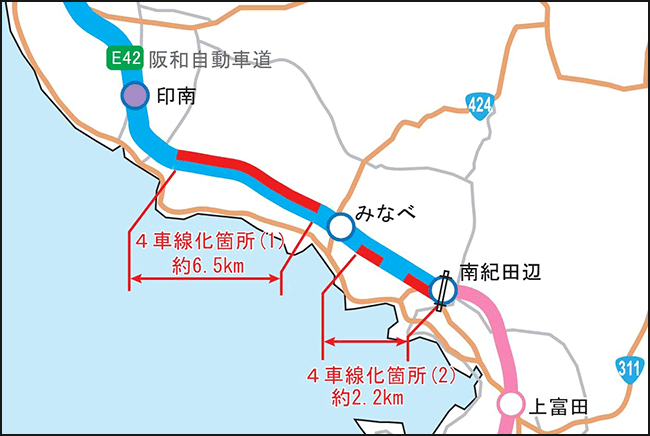

近畿自動車道 松原那智勝浦線 御坊IC~印南IC 9.8km 平成33年12月
四国横断自動車道 鳴門IC~高松市境 51.8km 平成31年3月
九州横断自動車道

長崎IC~長崎多良見IC

1.長崎IC~長崎芒塚IC

2.長崎芒塚IC~長崎多良見IC

1.3.0km

2.8.3km

1.平成34年3月

2.平成31年3月

舞鶴若狭自動車道 福知山IC~綾部IC 10.2km 平成33年3月
綾部PA~舞鶴西IC 4.7km 平成33年3月
(独)日本高速道路保有・債務返済機構との協定上の完成予定年月です。
  • 「これまでの開通区間」はこちら

NEXCO西日本のビッグプロジェクトのご紹介

建設事業のトピックス

事業目標

平成29年度の建設事業計画の基本方針

  • 地域の発展と暮らしや利便性の向上に貢献するため、より安全で使いやすい高速道路ネットワークを構築することを目的とし、近畿自動車道(新名神高速道路他)などを含む13道路102kmの区間の新設事業及び四国横断自動車道など4道路96kmの区間の改築事業を行ってまいります。
平成29年度開通・完成予定区間
路線名 道路名 区間 延長(km) 備考
近畿自動車道 名古屋神戸線 城陽JCT・IC~八幡京田辺JCT・IC 3.5 平成29年4月30日開通済
